Proyecto integral
MDC Atitalaquia Home Depot
Cierre ejecutivo del proyecto de infraestructura eléctrica para 40 cargadores, con evidencia, programa de obra y trazabilidad completa para las estaciones D, E1, E2 con respaldo y F.
Entrega final
Proyecto concluido nueve días antes
Terminación real: 21 de agosto de 2026. Terminación programada: 30 de agosto de 2026.
Alcance y control de cambios

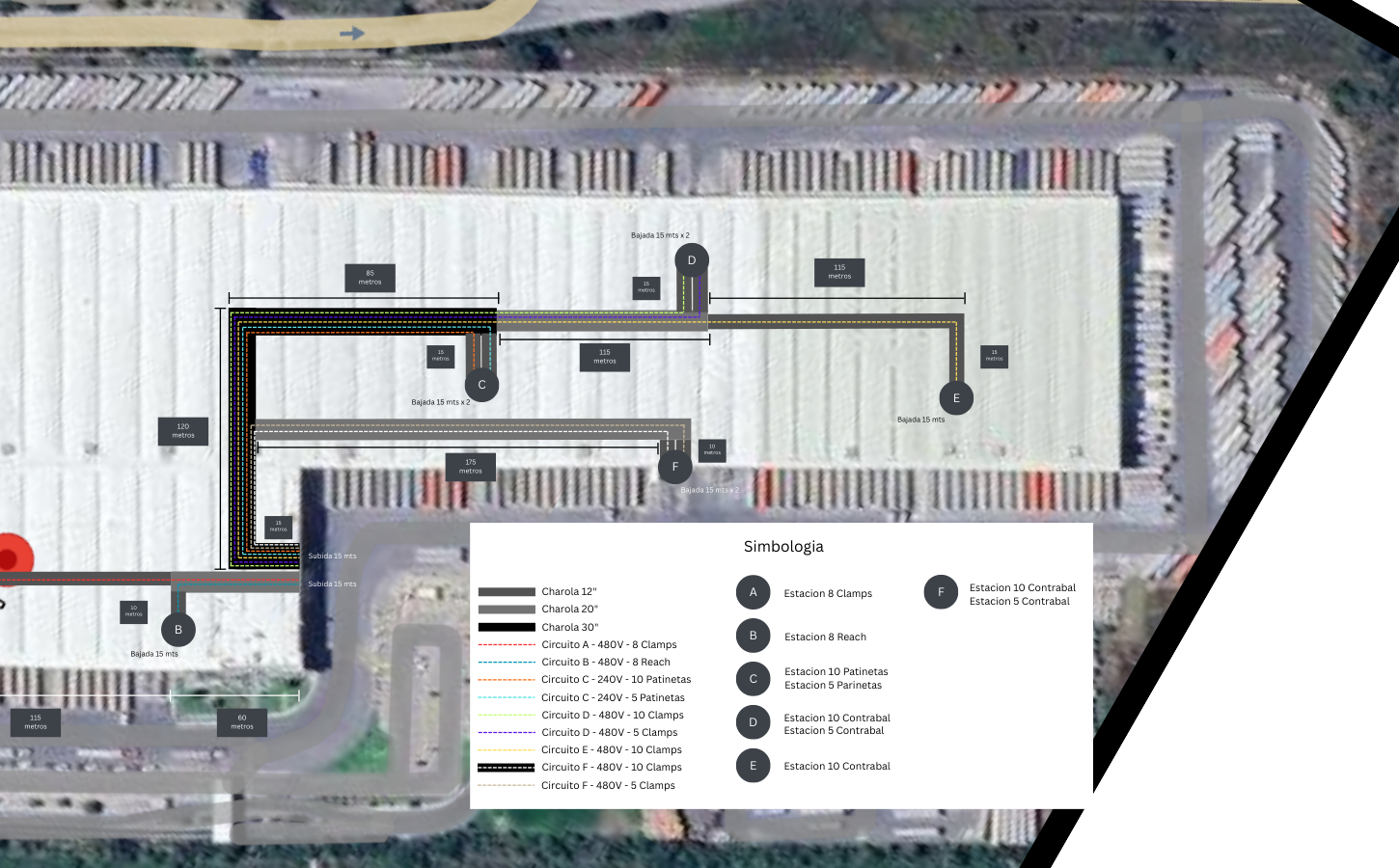

Configuración original y solución final instalada
El proyecto contempló el suministro, habilitación e instalación de infraestructura eléctrica para alimentar 40 cargadores contrabalance en el MDC Atitalaquia Home Depot. El alcance incluye trayectoria de charola portacables, soporteria, bajadas, montaje de tableros, tendido de alimentadores en cable 350 KCMIL, conductor de tierra fisica 1/0 AWG, conexionado, torqueo, pruebas electricas, puesta en servicio y cierre documental.
El 7 de julio de 2026 a las 11:45 se documentó un cambio de distribución. La base original D, E y F fue sustituida por cuatro estaciones de 10 cargadores: D, E1, E2 con respaldo de planta de emergencia y F. El ajuste quedó incorporado al alcance ejecutado, a las pruebas y a la entrega final.

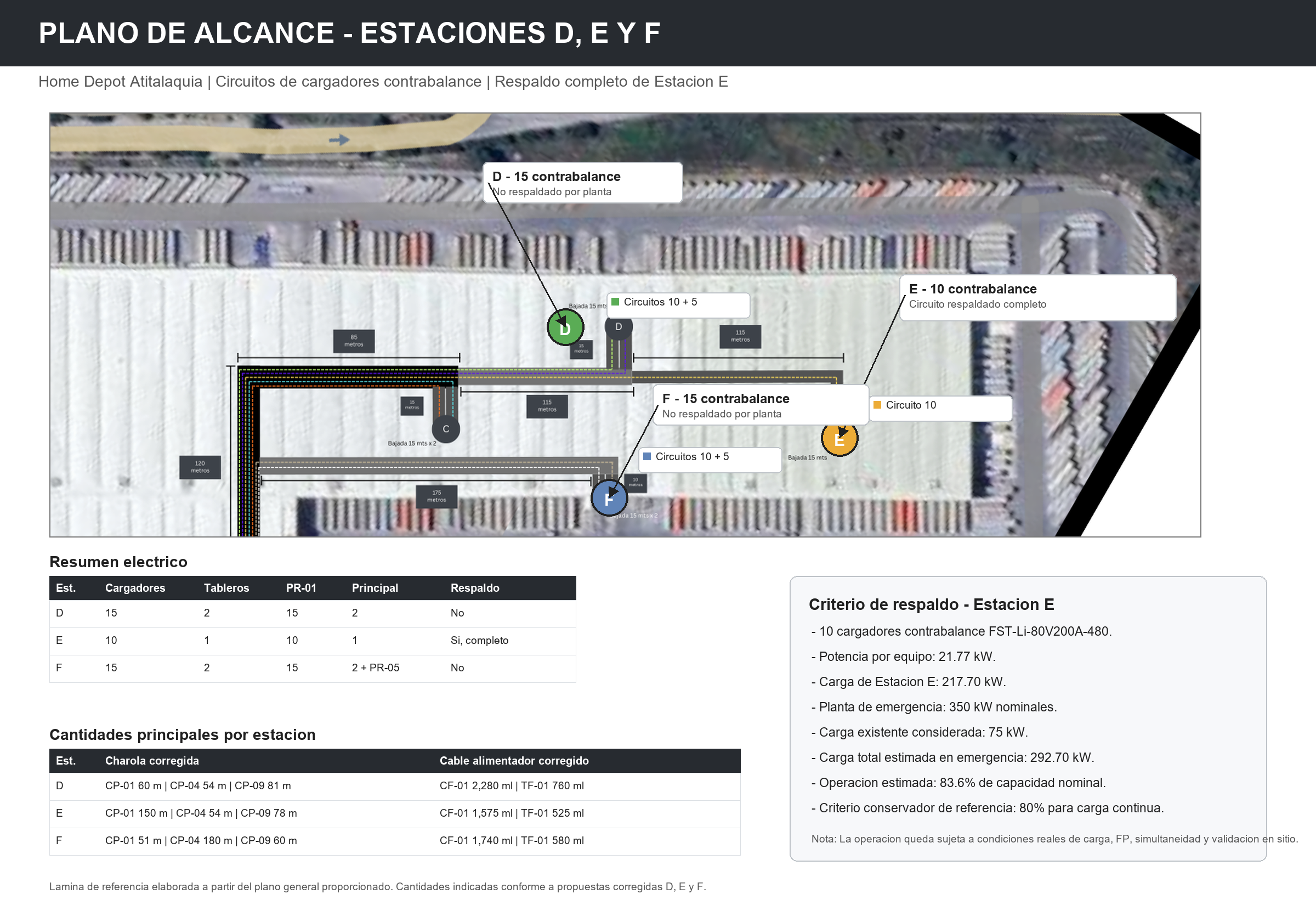

Base de diseño original conservada para trazabilidad
| Estacion | Cargadores | Charola / canalizacion | Cableado | Equipo principal |
|---|---|---|---|---|
| D | 15 cargadores contrabalance | CP-01 60 m | CP-04 54 m | CP-09 81 m | CF-01 2,280 ml | TF-01 760 ml | 2 tableros | 15 PR-01 | 2 PR-04 |
| E | 10 cargadores contrabalance respaldados | CP-01 150 m | CP-04 54 m | CP-09 78 m | CF-01 1,575 ml | TF-01 525 ml | 1 tablero | 10 PR-01 | 1 PR-04 |
| F | 15 cargadores contrabalance | CP-01 51 m | CP-04 180 m | CP-09 60 m | CF-01 1,740 ml | TF-01 580 ml | 2 tableros | 15 PR-01 | 2 PR-04 | PR-05 |
Frentes de trabajo
Alcance conectado con avance y evidencia
Plano / recorrido
Puntos de evidencia por trayectoria
Evidencia
R01
Programa de obra
Gantt compacto alimentado por bitacora
Bitacora
